by 익스크롬 2021. 12. 15.
반응형



동절기 공사에 필요한 여러가지 건축 자료 중 꼭 작성해야하는 시공계획서 중 하나인 동절기 공사 시공계획서 작성 요령을 알려 드리겠습니다.

첫번째 페이지

공사현장명과 사진

두번째 페이지

목차

목차

1. 공사개요 2. 동절기 공사 시행기간 및 공사내용 3. 동절기 공사 관리  4. 동절기 공사 보양 예시 자료  5. 동절기 공사 시공계획서 6. 마감 공사 관리 7. 동절기 안전관리





1.공사개요

- 설계개요 사업명 대지위치, 대지면적, 지역, 용도 건축멵거, 연면적 (지하면적 지상층면적 전체 면적) 건폐율  용적률 규모 구조, 건물톨이, 조경계획, 조경면적, 조경계획, 공개공지면적, 주차대수

층멸면적개요 그리고 위치도

2 . 동절기공사 시행기간 및 공사내용

1) 당해 지역 한중콘크리트 공사기간   (해당 한중콘크리트 공사 기간 별도 표기)

1급지

강원(춘천시, 원주시, 태백시, 화천군, 인제군, 홍천군, 평창군, 횡성군, 정선군, 영월군, 고성군, 양구군, 철원군)
경기(동두천시, 의정부시, 고양시, 파주시, 포천군, 가평군, 양평군, 양주군, 연천군)
충북(제천시, 충주시, 단양군, 괴산군, 보은군, 영동군,음성군, 옥천군)
충남(금산군), 전북(무주군, 장수군)

 가열보온 양생기간  115일 (11월21일~3.15일) ,  마감공사 불능일수  90일 (12.1~2.28)

2급지

서울, 인천, 대전, 경기(1급지 이외지역)
충북(청주시, 청원군, 진천군), 충남(1급지 이외지역)
경북(구미시, 김천시, 영주시, 영천시, 안동시, 상주시, 문경시, 의성군, 청송군, 영양군, 예천군, 봉화군, 군위군, 칠곡군)
경남(거창군, 합천군, 함양군), 전북(남원시, 진안군, 임실군)

가열보온 양생기간  90일 (12월1일~2월28일) ,  마감공사 불능일수75일 (12.13~2.25)

3급지

대구, 광주, 강원(속초시, 강릉시, 동해시, 삼척시, 양양군)
경북(경산시, 울진군, 영덕군, 성주군, 청도군, 고령군)
경남(진주시, 밀양시, 창령군, 의령군, 함안군, 하동군, 산청군)
전북(전주시, 군산시, 익산시, 정읍시, 김제시, 완주군, 순창군, 부안군, 고창군)
전남 (순천시, 장성군, 담양군, 곡성군, 화순군, 보성군, 장흥군, 구례군)

가열보온 양생기간  75일 (12월10일~2월22일) ,  마감공사 불능일수  60일(12.18~2.15)

4급지

울산, 경북(포항시, 경주시)
경남(마산시, 창원시, 진해시, 양산시, 김해시, 사천시, 고성군, 남해군)
전남(목포시, 여수시, 여천시, 광양시, 나주시, 고흥군, 강진군, 해남군, 영광군, 함평군, 무안군, 영암군, 신안군, 여천군)

가열보온 양생기간  75일 (12월21일~2월13일) ,  마감공사 불능일수  50일(12.23~2.10)

5급지

부산, 경남(거제시, 통영시), 전남(진도군, 완도군)

가열보온 양생기간  35일 (1월1일~2월4일) ,  마감공사 불능일수  35일(1.1~2.4)

6급지

제주

가열보온 양생기간  15일 (1월17일~1월31일) ,  마감공사 불능일수  10일(1.22~1.31)

2)구체공사 작성

현장명 동절기 승인요청기간 공사 범위 동절기 공사 진행 사유 , 비고  등을 간략하게 작성

3)동절기 공사진행 현환을 입면도에 표기

4)동절기 공사 예정공정표(철근콘크리트)

3. 동절기 공사 관리

1)동절기 공사 시행기간 :표기

2) 동절기 공사 시행사유

응결경화 초기에 동결시키지 않기 위함.  양생종료 후 동결융해작용에 대하여 충분한 저항성을 가지기 위함 .

공사 중의 각 단계에서 예상되는 하중에 대하여 충분한 강도를 가지기 위함

3.동절기 공사 관리

양생관리  주야  직원 근무조직  표기,

관리방법-▶ 난로 상태 점검(이상이 있을 경우 즉시 교체)
▶ 양생중 보호막 상태 및 가설자재등을 점검
▶ 기타 양생 상태에 영향을 미치는 외적요소를 능동적인 자세로 대처
▶ CON'C 양생온도를 3시간 단위로 체크하여 공사관리일지에 기록
▶ 외부전경.내부전경(급열시설.보양시설)사진 촬영 후 별도 기록 보관



품질관리  주야간  담당자  근무직원

관리방법-▶ 외풍을 철저히 차단하고 구조체가 외기에 노출되지 않도록 함
▶ 타설 후 3일이 경과된 날로부터 50Kg/㎠이상 되도록 양생
▶ 일평균기온 4℃이하시는 공사일지에 타설일로 부터50㎏/㎠가 확보될때까지
    일자, 외기온도(최저, 최고) 양생온도, 콘크리트 강도를 기록하고 감독에게
    보고
▶ 몰드 3개 제작 후 현장에 존치하여 강도를 측정



온도관리 주야간

관리방법-▶ 온도계 설치하여 온도기록일지 작성
   (최고최저온도계, 자기온습도계)
▶ 콘크리트 표면에 온도계를 설치하여 슬라브 온도를 체크, 기록

안전관리 주야간 담당자

관리방법-▶ 급열장치 정상가동 여부를 수시로 점검
▶ 주출입구에 소화기 3대 이상식 비치하여 화재에 대비
▶ 열원 공급시 안전수칙을 준수하고 2인1조식 투입함
▶ 안전사고 예방을 위한 매일 안전교육실시(주.야 근무자)

기타관리--비상연락망 운용 ,방독면, 산소농도측정기, 일산화탄소측정기, 산소캔 사무실 비치



동절기 골조공사 시행전 준비사항

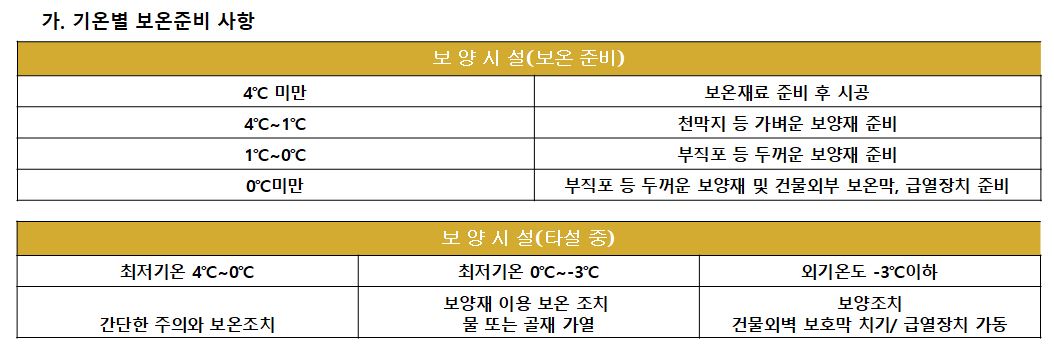

*보온장비를 사전에 확보하여 갑작스러운 한파로 피해가 없도록 준비함

*보온장비 / 자재 / 인원

천막지(지붕 벽체) 수량, 고체연료, 잔산 , 전구, 로우프 , 소화기, 온도계 , 자기 온도계

비닐

 철선, 방동면,   기타 노무비 계획

고체연료 설치시

고체연료 , 작업장 여건에 따라 급열장치 종류 및 수량 유동적 배치 운영 , 난로 관리 시 안전수칙 준수

고체연료 사용시 안전수칙 작성

▶ 고체연료 관리
         1. 현장에 산재하고 있는 인화성, 가연성 및 기타 유의한 위험 있는 장소에는 흡연을 금함
         2. 고정 작업장 및 자재 보관 창고는 화재의 요인이 없도록 청소하고 쓰레기는 자루에 담아서 지정된 장소 운반
         3. 인화성, 가연성 등 유해한 물질을 저장할 때는 별도의 보관 장소를 설치하여 저장

   ▶ 방화 관리 점검
         1. 방화 관리에 만전을 기하여야 하며 자체 방화 순찰 실시 (온도 측정기록과 병행)

▶ 방화 순찰자의 의무
         1. 소화기 관리, 유지상태 확인 및 시정
         2. 작업 중 위험 장소에서 모닥불 사용자 및 흡연자 단속
         3. 위험물 취급상태 확인 및 시정
         4. 고체연료 관리상태 확인 및 불안전 요소 시정
         5. 작업용 화기 사용 상태 점검 및 불안전 요소 시정
         6. 기타 소방관리 위반자 단속 및 등기구(조명) 점검

     ▶ 고체연료 및 장치
        1. 열원 안전거치대 상태 수시 점검
        2. 열원 주변 발화물질 유무 수시 점검

열풍기 관리 시 안전수칙

▶ 열풍기 관리
         1. 현장에 산재하고 있는 인화성, 가연성 및 기타 유의한 위험 있는 장소에는 흡연을 금함
         2. 고정 작업장 및 자재 보관 창고는 화재의 요인이 없도록 청소하고 쓰레기는 자루에 담아서 지정된 장소 운반
         3. 인화성, 가연성 등 유해한 물질을 저장할 때는 별도의 보관 장소를 설치하여 저장

   ▶ 방화 관리 점검
         1. 방화 관리에 만전을 기하여야 하며 자체 방화 순찰 실시 (온도 측정기록과 병행)

▶ 방화 순찰자의 의무
         1. 소화기 관리, 유지상태 확인 및 시정
         2. 작업 중 위험 장소에서 모닥불 사용자 및 흡연자 단속
         3. 위험물 취급상태 확인 및 시정
         4. 고체연료 관리상태 확인 및 불안전 요소 시정
         5. 작업용 화기 사용 상태 점검 및 불안전 요소 시정
         6. 기타 소방관리 위반자 단속 및 등기구(조명) 점검

     ▶ 열풍기 및 장치
        1. 열원 안전거치대 상태 수시 점검
        2. 열원 주변 발화물질 유무 수시 점검

 4. 동절기 공사 보양 예시 자료

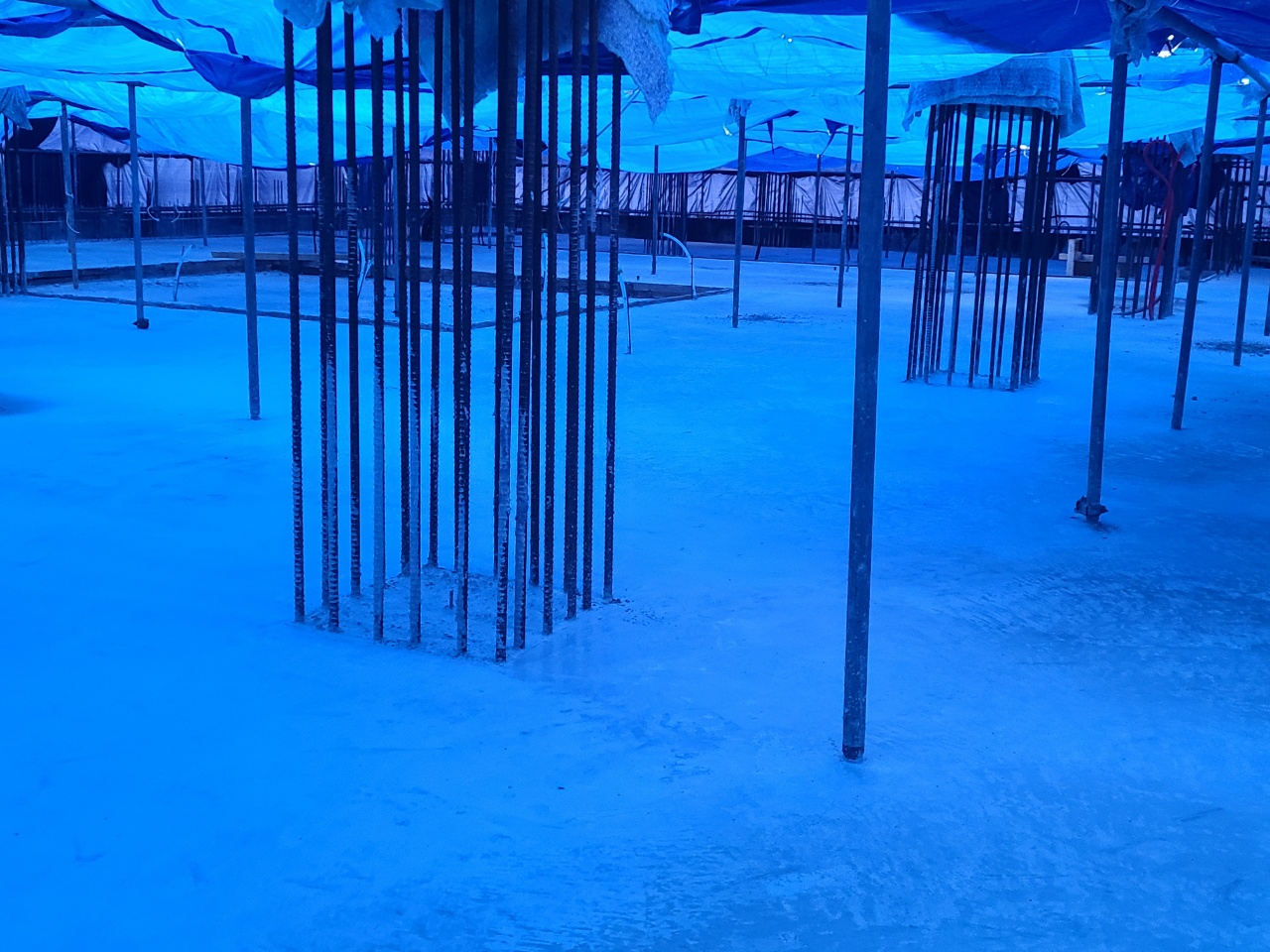

타설 후 비닐 보양
비닐덮기는 콘크리트면에 밀착 시공하여 수분증발로 인한 균열발생을 방지

5. 동절기 공사 시공계획서

1.적용시기-일평균기온이 4 ℃미만시 적용  , 동절기공사 중단 기간외에도 기온 강하시 적용

2. 시공목표-초기동해 예방, 동결융해작용에 대한 충분한 저항성과 콘크리트의 강도 확보 , 급격한 온도변화에 따른 균열방지

3. 보고체계

-콘크리트 타설 현황보고 (매일 오전 8:30 보고 – 건축 감독) , 위해발생시 발생일시, 장소, 피해상황, 조치내용 등 보고체계 유지

4. 콘크리트 관리

콘크리트 생산과정 관리
 ▶ 시멘트를 넣기 직전 믹서내의 골재 및 물의 온도는 40℃이하가 되도록 콘크리트 제조시 유의
 ▶ 시멘트는 냉각되지 않도록 보관하고 직접 가열 금지
 ▶ 동결되거나 빙설이 혼입된 골재는 사용 금지하고 가열 사용 시에는 온도가 균등하게 되도록 관리하고 너무
     건조되지 않도록 유의
 ▶ 물시멘트비는 60%이하로 하고, 가열재료 사용시 시멘트를 가열 금지
 ▶ 한중콘크리트에는 AE콘크리트를 사용
 ▶ 단위수량은 초기 동해를 방지하기 위하여 소요 워커빌리티를 유지할 수 있는 범위 내에서 되도록 적 결정
 ▶ 철근을 부식하고 콘크리트 표면에 영향을 주는 방동제, 강화촉진제 사용금지
나. 타설 전 관리
 ▶ 일기예보상 강설이 예상될 경우 비닐 덮기로 옹벽 내부에 눈이 들어가지 않도록 관리 철저
 ▶ 콘크리트 타설전 형틀 내부 및 철근 표면에 부착된 빙설, 서리 등은 사전에 공간 가열 및 콤프레샤 등을 이용
     완전 제거 및 필히 확인
 ▶ 콘크리트 온도변화에 유의(운반 및 타설 중 열손실 감안)

다. 타설 관리
 ▶ 철근, 거푸집 등에 부착된 빙설 제거
 ▶ 시공이음부의 모르터 빙설 및 동해를 입은 콘크리트 제거
 ▶ 콘크리트 타설 및 마감은 최단 시간에 완료
 ▶ 콘크리트 치기 전 일기예보 등을 참조하여 타설 시간 및 구획 순서 사전 계획
 ▶ 부어 넣을 때의 콘크리트 온도 10℃~20℃ 유지
라. 양생관리
10도  96시간  4일   15도  72  3일

마. 양생 관리
 ▶ 타설 후 동결하지 않도록 보양하고, 특히 통풍에 유의
 ▶ 콘크리트 온도는 5℃이상, 양생막 내부온도는 12~20 ℃ 유지
 ▶ 양생 각 부위는 온도가 일정하게 되도록 유지
 ▶ 가열양생을 할 경우 표면이 건조되지 않도록하고 국부적인 가열이 되지 않도록 유의
 ▶ 자기기록온도계 등을 이용하여 온도관리 철저
 ▶ 급열장치의 열에 의해 콘크리트 내의 수분이 과다하게 증발되거나 콘크리트 수화작용에 저해가
     없도록 조치

▶ 양생 기간 중 급열장치의 갑작스러운 가동 중단으로 인한 동해 또는 온도 쇼크에 의한 균열이
     발생치 않도록 조치
 ▶ 거푸집 탈형 시에는 급열장치의 온도를 서서히 내리고 바람이 심하게 부는 경우 탈형 금지
 ▶ 거푸집 존치 기간 준수
 ▶ 시방기준에 의거 존치하되 거푸집 해체는 해체판단용 공시체(3개조 9개)를 별도 제작하여 판단
     (공시체는 양생온도상 가장 불리한 위치에 배치)
     ※ 시방기준 - 기초 · 기둥 · 보 옆 · 벽체 : 50kg/㎠    슬래브 · 보 하부 : 설계기준강도의 2/3
 ▶ 거푸집 제거 시 급격한 온도변화에 따른 균열방지
 ▶ 거푸집 탈형시 슈미트햄머 테스트를 실시하여 콘크리트 강도 50kg/㎠ 확인 후 거푸집 해체

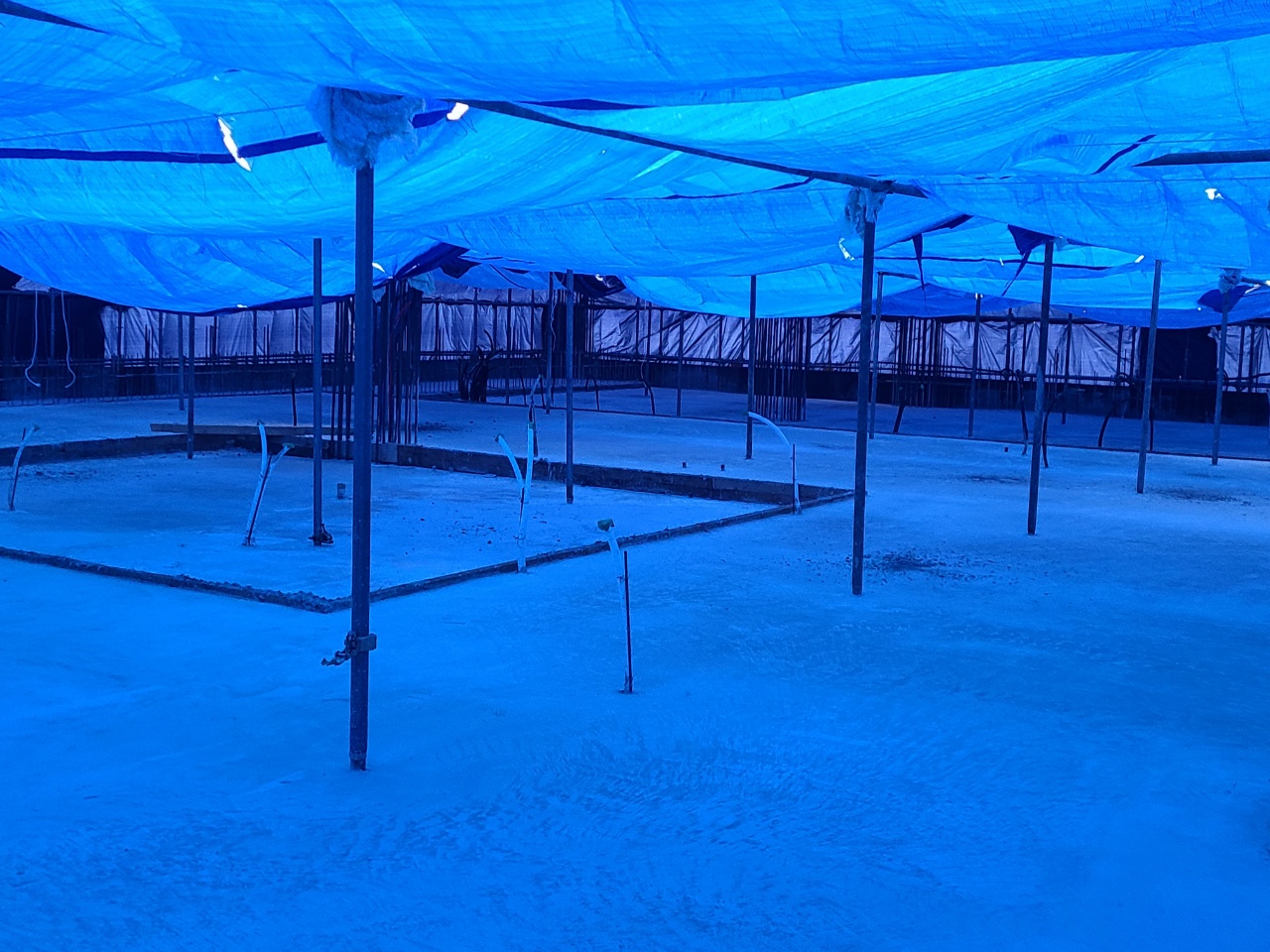

나. 보양시설 설치
   ▶ 비계 파이프 및 로프로 천막보양을 위한 틀을 콘크리트 타설전 설치
   ▶ 콘크리트면 고르기 후 쇠흙손으로 발자국 등을 지우면서 천막지 지붕으로 덮어 나옴

다. 급열장치
   ▶ 급열장치는 고체연료를사용
   ▶ 고체연료는 최저기온을 고려한 타설가능온도를 유지 할 수 있는 수량 설치
   ▶ 고체연료는 타설전에 불때기를 시작하며, 특히 거푸집면 옹벽하부에 얼음, 성애 등이 있을 경우 완전히 녹은 상태를 확인 후 타설
   ▶ 고체연료는 거푸집이 건조되거나 일부분이 집중적으로 열을 받지 않도록 바닥에서 10cm높이에 설치
   ▶ 급열장치 배치도 참조
라. 수분증발관리
   ▶ 콘크리트 표면은 비닐을 밀착 부착하여 수분증발을 억제
   ▶ 건조 상태가 있을 경우 물뿌리기 등으로 습윤 양생

마. 온도 관리
   ▶ 최저 · 최고온도를 측정할 수 있는 온도계 설치
   ▶ 바닥에서 1m 높이
   ▶ 층당1개소 설치(최고최저온도계). 타설층 1개소 설치(자기온습도계)
   ▶ 3시간마다 측정하여 기록 유지
바. 공사 시행 과정 기록 유지
   ▶ 외부전경 (보온막 시설) 사진 기록 유지
   ▶ 동절기 공사 관리일지 기록 유지
   ▶ 양생온도 기록표 기록유지
   ▶ 일기 천후표(최고, 최저온도 기록) 기록 유지
   ▶ 첨부서류(슈미트 해머 실시사진 및 데이터 값, 자동온도기록계결과 데이터, 외부전경, 보양내부전경
     (고체연료설치, 개구부 전경), 소화기비치, 공시체 비치 전경 등)



6. 마감 공사 관리

7. 동절기 안전관리

가. 안전관리
   ▶ 양생 기간 중 급열 장치의 정상 가동 여부, 화재 예방, 보양시설의 파손 등을 관리할 수 있는 인원 배치
   ▶ 야간 근무자 휴대용 후레쉬 지급 및 사용 교육 실시

나. 화재예방 조치
     ▶ 작업 및 양생기간 중 급열장치의 정상가동 여부, 연료공급, 화재예방 보양시설의 파손등 관리
     ▶ 화재대비 소화기를 주출입구 및 곳곳에 배치

다. 안전사고 예방조치
     ▶ 선임된 안전관리자 상주여부 확인
     ▶ 근로자의 안전교육 실시

라. 기타 안전조치
     ▶ 전기 적정용량 사용 및 결선상태 양호 여부
     ▶ 전기전선 피복 훼손 부위 확인 조치
     ▶ 위험물 및 인화물은 별도 제작된 저장소에 보관 및 취급

한중콘크리트 공사관리 일지





#동절기 시공계획서 #동절기시공계획서 #동절기 공사 시공계획서 #동절기공사 시공계획서

#동절기 안전계획서

#동절기 시공계획서 작성



2021.11.12 - [정보 자료방(무료)/무료정보방] - 급속함수량측정기

2021.11.11 - [정보 자료방(무료)/무료정보방] - 들밀도 시험 양식 무료 다운

2021.10.13 - [건축기사 토막지식] - 콘크리트 공기량

2021.07.07 - [건축기사 토막지식] - 영구배수공법

2021.06.27 - [정보 자료방(무료)/건축기초자료] - 마이크로미터(Micrometr) 종류 및 읽는법





반응형

댓글
